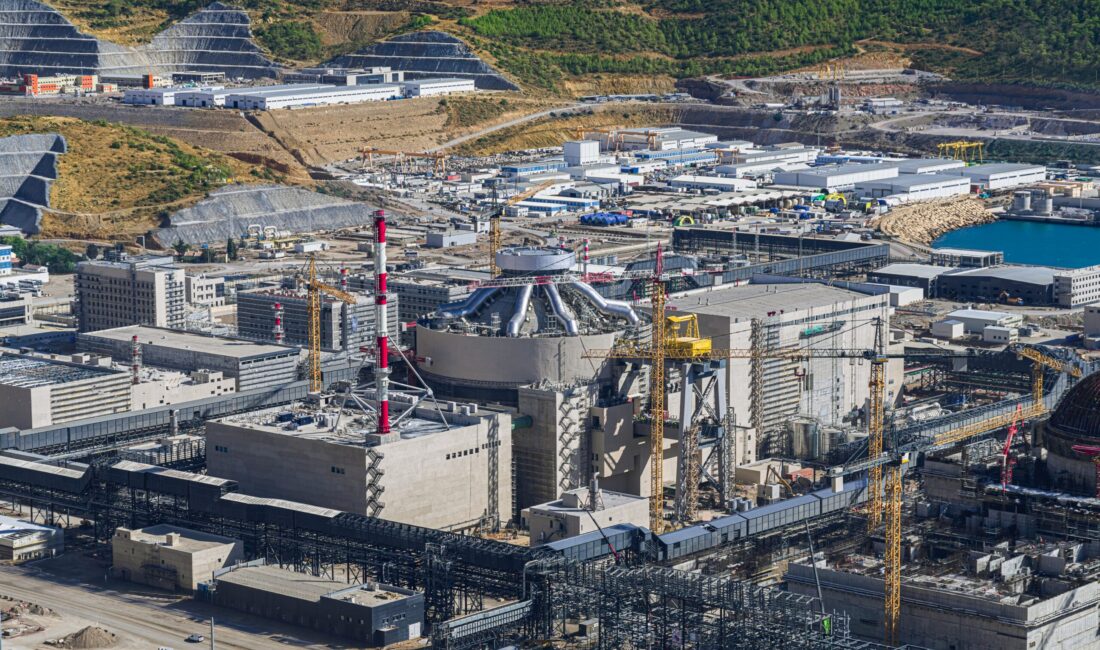

MERSİN (Diriliş Haber Ajansı) – Rusya Devlet Nükleer Enerji Kuruluşu Rosatom tarafından Mersin’de inşa edilen Türkiye’nin ilk nükleer güç santrali Akkuyu NGS’de, projenin ilk güç ünitesine yönelik kritik bir aşama daha geride bırakıldı. İkinci devrenin yapısal dayanıklılığını ve güvenliğini test etmek amacıyla yürütülen kapsamlı hidrolik denemeler, hedeflenen başarıyla sonuçlandırıldı.
Yüksek Basınç Altında Kapsamlı Test Süreci
Üç gün boyunca aralıksız devam eden çalışmalar kapsamında buhar jeneratörleri, buhar armatür blokları ve besleme suyu boru hatları en ince detayına kadar incelemeden geçirildi. Test sürecinde dört adet buhar jeneratörü ve bunlara bağlı olan tüm hatlar, 12,6 MPa basınç altında sınandı. Söz konusu basınç değeri, projenin normal çalışma basıncının yüzde 15 üzerinde bir seviyeyi temsil ederken, bu durum okyanusun yaklaşık 1,25 kilometre derinliğindeki basınca denk gelen zorlu bir ortamın oluşturulmasını sağladı.
Basınç artış süreci öncesinde buhar jeneratörleri 126 dereceye kadar ısıtıldı ve test süresince ulaşılan maksimum su sıcaklığı 135 derece olarak kaydedildi. Uzman ekipler, kademeli olarak artırılan basıncın her aşamasında ekipman parametrelerini ve tüm sızdırmazlık noktalarını titizlikle kontrol etti. Belirli bir süre maksimum seviyede tutulan basınç, nihai incelemelerin yapılabilmesi adına 10,1 MPa seviyesine düşürüldü. Gerçekleştirilen tüm bu kontroller, donanımların yüksek basınca karşı direncini kanıtlamış oldu ve projenin bir sonraki aşaması olan sıcak testler için gerekli zemini hazırladı.
Sıcak Testler İçin Hazırlıklar Başlıyor
Akkuyu Nükleer A.Ş. Genel Müdürü Sergei Butckikh, gerçekleştirilen testlerin ardından yaptığı değerlendirmede şu ifadeleri kullandı: “Gerçekleştirilen testler, ikinci devre ekipmanlarının dayanıklılığını, montajın ve kaynaklı bağlantıların kalitesini doğruladı. Bu sonuç, inşaat ekipleri, montaj ve devreye alma uzmanları, işletme personelinin yanı sıra testler sırasında doğrudan teknik denetim gerçekleştiren Rosatom’un dış uzman kuruluşlarının temsilcilerinin yürüttüğü kapsamlı ortak çalışmanın sonucudur. Elde edilen sonuçlar, 1’inci Güç Ünitesi’nde reaktör tesisinin sıcak testlerine yönelik hazırlıklara başlamamıza olanak sağlıyor.”
Operasyon sürecinde Akkuyu Nükleer A.Ş. Teknik Direktörlüğü kadrosu, Rosatom’un elektrik enerjisi bölümü Atomtechenergo, Rosatom Servis A.Ş. denetim uzmanları ve Nükleer Düzenleme Kurumu (NDK) temsilcileri aktif olarak görev aldı. Yapılan denetimler sonucunda tüm sistemlerin operasyonel gereklilikleri karşıladığı teyit edildi.
